【10月9日】
再び台風一過。ではありましたが、何事もなく今日も穏やかな1日になりそうです。

照明が取り付けられた天井はこのようになりました(フローリングは養生中)。

洗面・脱衣所はこのような感じです。

階段は手摺を設置しました。(以前の状況)

階段を昇りきった正面はサンルームとなり洋室にアクセスできます。
また廊下を挟んで別の2室にはいれます。
INFORMATION
【10月9日】
再び台風一過。ではありましたが、何事もなく今日も穏やかな1日になりそうです。

照明が取り付けられた天井はこのようになりました(フローリングは養生中)。

洗面・脱衣所はこのような感じです。

階段は手摺を設置しました。(以前の状況)

階段を昇りきった正面はサンルームとなり洋室にアクセスできます。
また廊下を挟んで別の2室にはいれます。
【10月1日】
台風一過、台風24号『チャーミー』は去っていきました。周囲に被害は無かったもよう。
さて、引き渡しに向け作業が進められていきます。

アウトドア用品収納も便利な玄関納戸は、自転車も置けてしまいそうな広さ。

LDKの壁紙はこのような感じ。

洋室も白を基調とする落ち着いた色合いです。白色は外光や照明を反射しやすいので
室内が明るくなります。

給湯設備はエコキュートの460Lを設置しました。ライフスタイルでタンクの設置容量は
変わりますが、冬は湯切れし易いので余裕があったほうが良いでしょう。

☆ご参加お待ちしております♪
【9月18日】
着々と内部工事が進んでいます。引き戸がいい感じですね。
玄関ドアを開けると入って左側に小さな小窓は、人の気配が分かる工夫です。
(右側には玄関が納戸があります)

室内LDKのキッチン側から見て見ると日中はこのように玄関から外光が入ります。

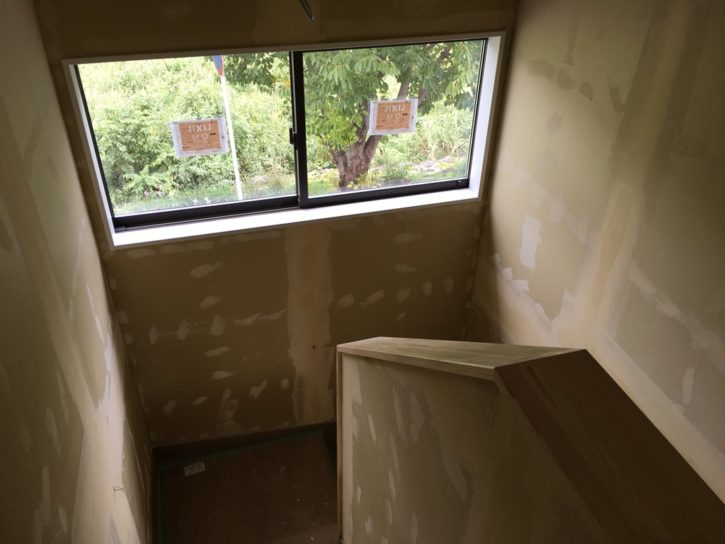

階段室からは外が見えます。道路が直下にあるのですが直接見えません。

だんだんと竣工に向けて近づいてきますね。
【9月10日】
(いきなり)すっきりと建物全景です。
足場も外れ今にでも引越せそうな気もしますが、内装や設備はまだまだです。

充分な駐車スペースも確保しています。

作業の合間に少しだけ内部をのぞいて見ると、システムキッチン廻りはこのような感じ。
クロスや照明が入るのが楽しみです。

【8月1日~7日】
外壁下地、サッシが組まれ建物の”かたまり”感が目で分かる様になりました。
この後の工程で外壁が貼られていきますが、足場が外れるまでは全景確認はお預けです。

屋根軒裏部分。

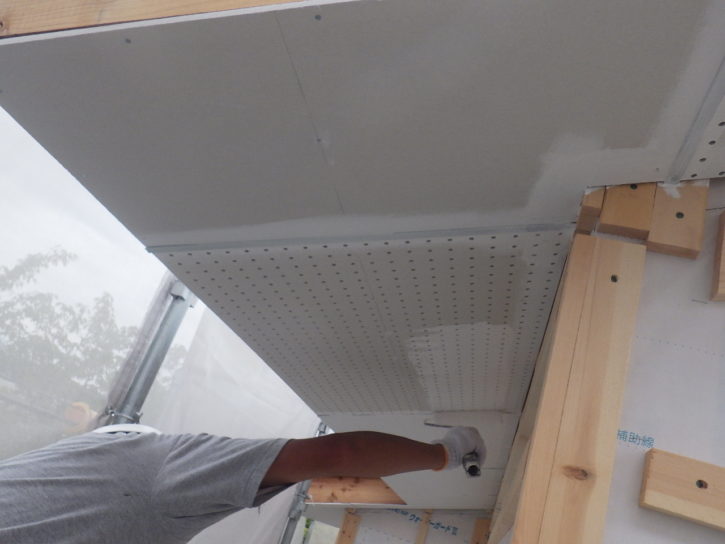

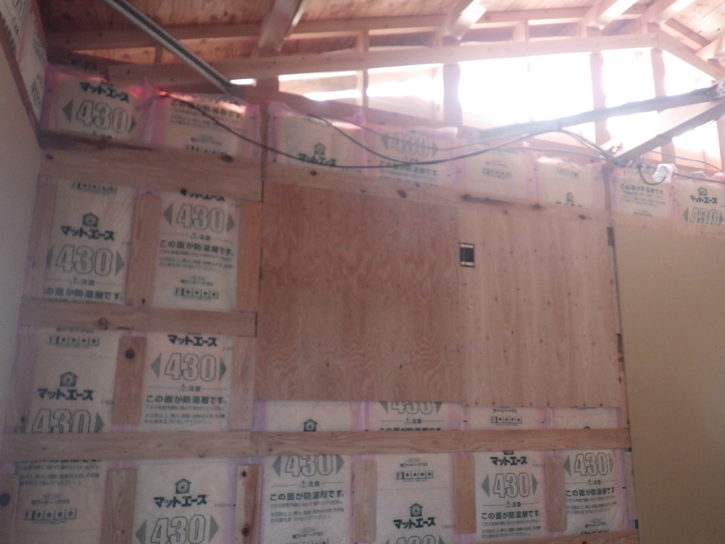

建物内では、断熱材、配線、ボード類など着々との施工が行われています。

【7月25日~31日】

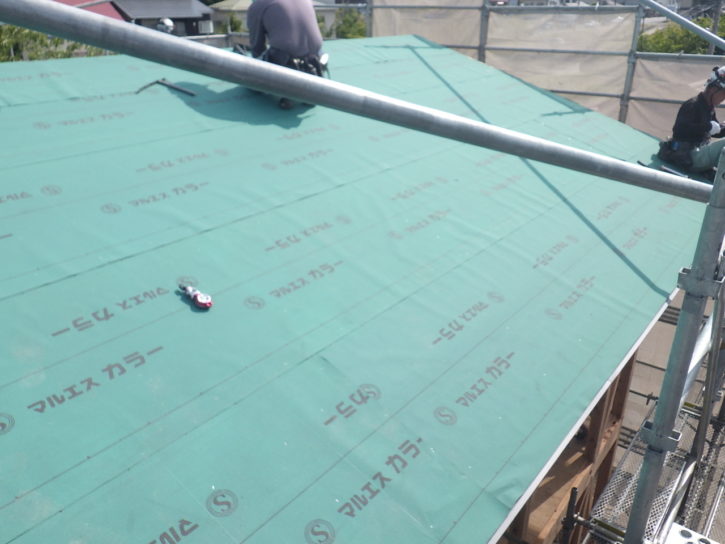

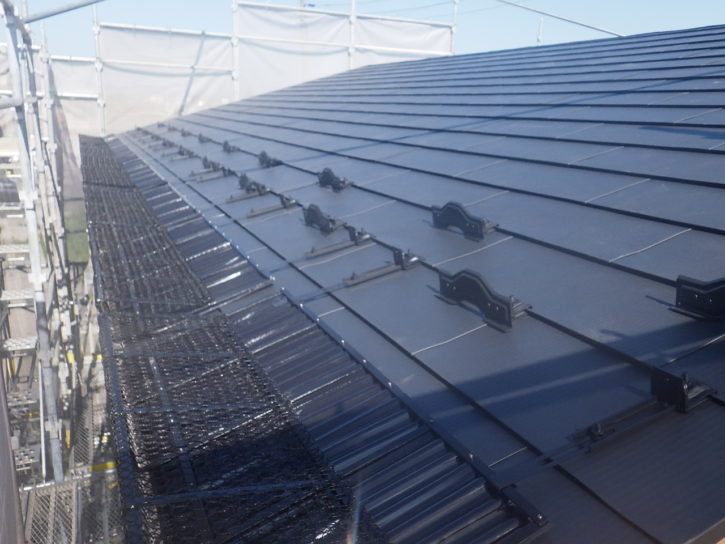

連日猛暑でありますが、屋根工事となりました(汗)

本工事では横葺き+雪止め+軒先融雪器での施工です。
真夏ですが来たるべき雪への備えです。
アミアミの融雪器はツララが育ちにくいので安全性が向上します。

【7月17~24日】
この期間は上棟へ向けて大きな動きとなりました。

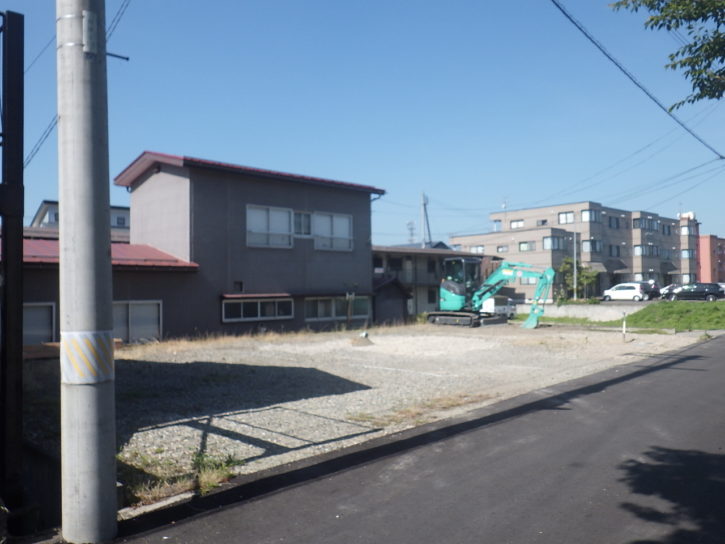

基礎部分から型枠を外した状態。足場は設置されておらず、すっきりした感じ。

1階部分の組み上げ。徐々に空間が埋まっていきます。

2階部分も組み上がり無事上棟となりました。ここに建物が現れた!という不思議な
感じがします。
安全優良工事表彰
平成30年度郡山国道事務所事故防止対策協議会総会において
表彰されました。この場を借りて発注者様並びに施工関係者様へ
御礼申し上げます。
【7月8~14日】

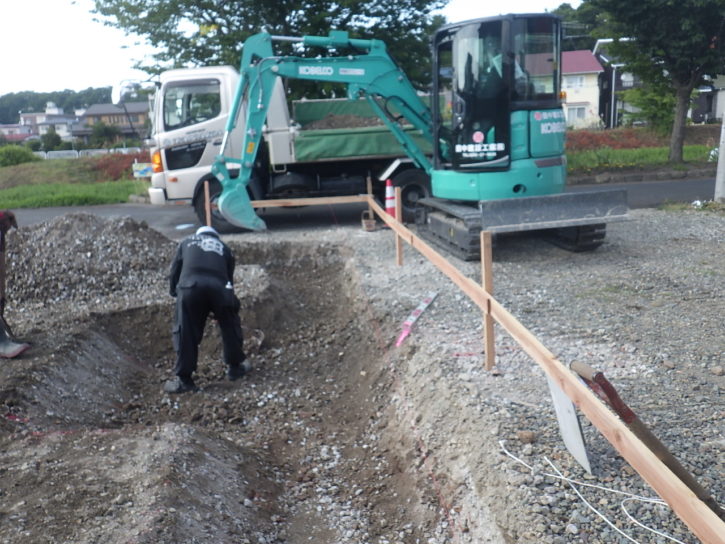

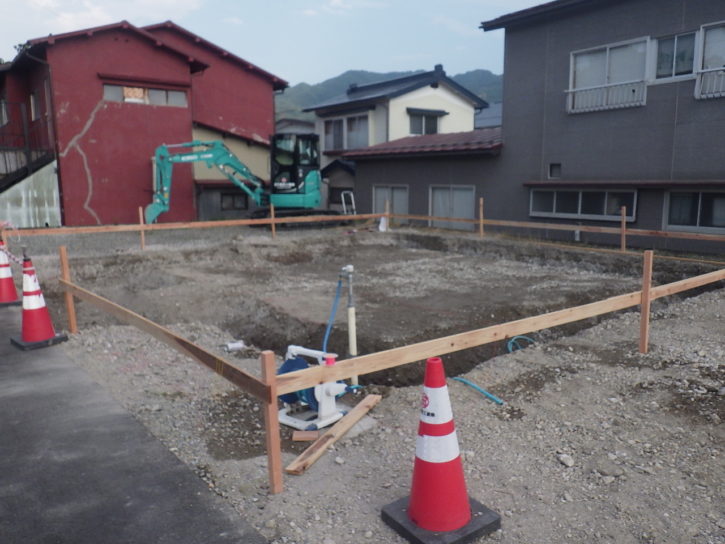

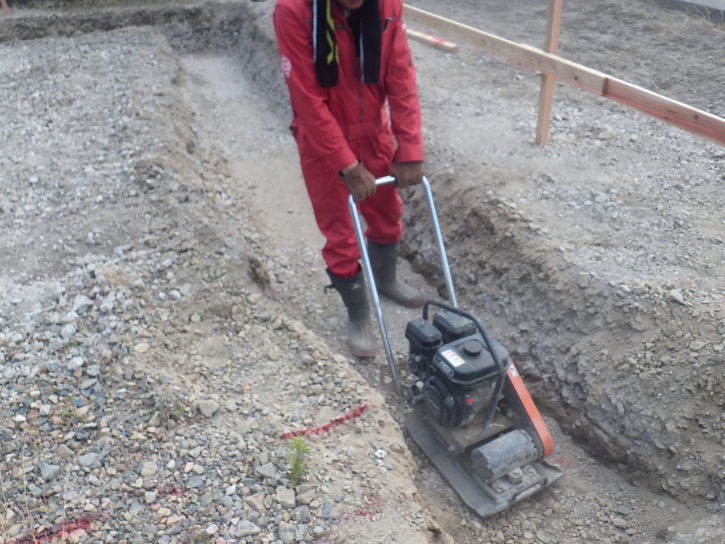

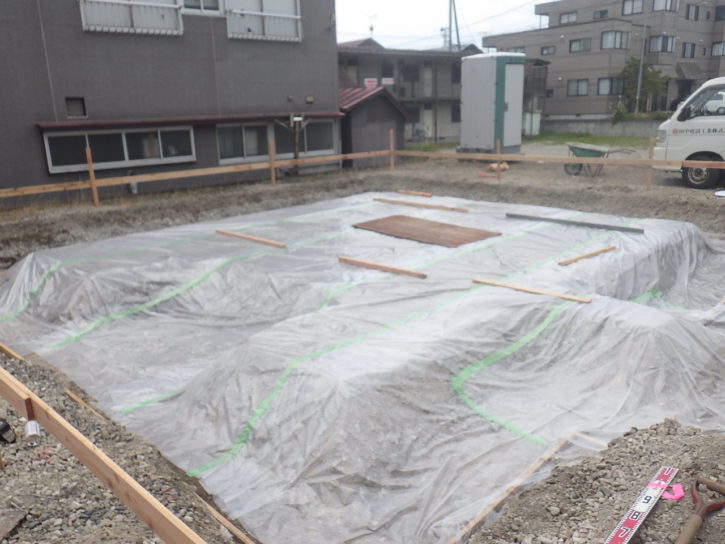

建物基礎部分のコンクリート工事完了。
養生中ですが、1階部分の間取りが目に見える形として現れました。

今年の梅雨明けは7月14日でした。
(昨年は梅雨明け不明で、平年は7月25日辺りなのでだいぶ早いと思います。)
